2012-05-22 08:32:56      365采购网新闻资讯中心
点击:

  110千伏塘圳变电站是江西首座智能化改造变电站,也是国家电网公司第二批变电站智能化改造试点项目。4月24日,江西电网首次使用的智能巡检机器人“龙宝一号”在这里进行了设备红外测温检查,由此开启了江西公司变电站无人化、智能化发展的新篇章。

江西电网加快变电站智能化改造

  变电站采用新技术和新工艺

  4月24日上午,一台智能化巡检机器人在江西赣西110千伏塘圳变电站里旋转着圆圆的脑袋,仰起45度角对准一台主变,大概几秒钟的工夫,后台监控显示,设备运转一切正常。

\

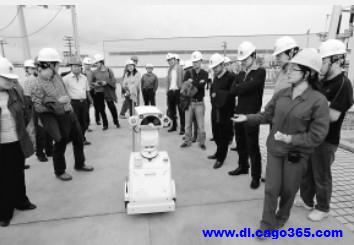

工作人员为前来参观的供电员工介绍巡检机器人龙宝一号。

  这是龙宝一号,是塘圳变电站新上任的机器人“巡检员”。龙宝一号可按照预定轨道对全站设备进行巡检,并自动分析数据判断设备是否存在发热缺陷并对最高温度点进行实时监控,同时将实时图像数据回传至监控后台进行智能分析及告警。

  110千伏塘圳变电站智能化改造工程总投资3000多万元,大量引进新设备、新技术、新工艺,充分体现了“一次设备智能化、全站信息数字化、信息共享标准化、高级应用互动化”等智能变电站重要特征,实现了变电站的信息化、自动化、互动化。

  变电站二次系统主要包括监控系统、高压设备在线监测系统、红外热成像系统、智能辅助系统、机器人巡检系统五大系统和一体化信息平台。其中全站核心系统——监控系统实现了信息传输使用光缆代替电缆,嵌入包括智能告警与分析决策、一键式顺控等六大高级应用。全站使用数字化技术,实现全网运行数据的统一采集、实时信息共享以及电网实时控制和智能调节,支撑各级电网的安全稳定运行和各类高级应用,实现设备信息和运维策略与电力调度全面互动,实现基于状态监测的设备全寿命周期综合优化管理。

  相对于常规站,智能站的通信信号基本上都使用光纤代替电缆传送,但光纤对于许多供电员工来说,是从来没有施放过的材料。“光纤容易折断,比电缆更容易被老鼠咬,一不小心就损失巨大。”负责施放光纤的继保二班班长袁国光在刚接触到改造任务时就格外重视这个问题。为此,赣西供电公司特意钻研设计,应用了复合材料的电缆支架,有效地较少了安装角钢电缆支架所带来的动火危险,提高了安装效率。同时,将光纤用金属槽盒全面封包,不但有效地起到隔离动力电缆的作用,而且加强了防火防动物破坏的能力,在电缆层,将金属槽盒全面加宽成金属盘,在光纤入盒前将多余部分盘圈放入盘中,既大方美观又可以留下备用长度。

  精益管理保障电网安全

  一边不影响设备运行,一边进行变电站改造,施工难度非常大。电网负荷的调度转移、停电计划、设备进站时间及各方协调都需要统筹规划。为此赣西公司提出的目标是,做好精益化管理,确保工程进度和电网安全。

  “设备多数没有停电,现场安全尤为重要。”这是谢爱良在每次协调会上都要反复提醒的一句话。在工程改造现场,工器具摆放区、消防设施区划分整齐,各种安全警示牌、安全警示标语设置齐全、随处可见。每天工作前,各班组、小组都要召开班前会,明确现场施工的停电设备范围和检修设备任务、安全措施布置、危险点及预控措施的落实要求等内容。生技部相关负责人和项目经理每天都要到工地上去看看,检修分公司的王江武还要对现场施工人员进行工作内容、工作范围、安全措施的抽问。“每天都有我们分公司这么多班组在现场作业,加上土建、厂家等,人员复杂,我们所有专责都必须到现场监管,确保安全‘可控、能控、在控’。”谢爱良说。

  针对塘圳110千伏变电站智能化改造的特点,赣西公司制定了《塘圳110千伏变电站智能化改造试点工程施工方案》《塘圳110千伏变电站智能化改造试点工程10千伏负荷转移方案》等8个方案,在质量、安全方面均实施标准化管理。

  赣西公司尤其注意加强安全保障措施,认真审查、学习施工方案;加强过程管控,全面落实业主、施工、监理等单位的安全质量责任;精益化、标准化的管理为施工现场的工作人员提供了有力的安全保障和技术支撑,始终提醒施工人员绷紧安全生产这根弦。

  打赢智能化改造攻坚战

  2011年10月1日到12月27日,塘圳变电站智能化改造项目主体工程的电气设备安装及调试工作,从开始到完工只用了88天。

  塘圳变电站承担着新余市高新工业园区的用电负荷,为赶在迎峰度冬时投运,一开始,赣西公司就严格制定施工节点,在施工项目部里,始终悬挂着一张施工进度图。生技部专责熊友钉说:“公司里只要是和塘圳变电站改造工作有关的员工,从10月1日起就不再记得周末是什么日子了。”

  “每天8点钟开始上班,遇上问题或是验收调试,就不知道几点下班。” 继保二班工作负责人郭成这样说,“许多班组同时负责15座变电站的消缺、定检和例试工作,如果碰上消缺,那通宵不睡也是正常的。”塘圳变电站需要更换和拆移主变,绝大多数一次设备都要更新,二次设备更是整体更换。入冬之后,天气变冷,12月后更是阴雨连连,为了保质保量完成改造工作,赣西公司员工付出了无比的艰辛。

  12月27日23时,寒冷的冬夜里,110塘圳变电站的场地里灯火通明,每个人都在等着主变最后一次负荷冲击的结果。“成功了!终于成功了!”现场一片欢呼。

  4月24日,赣西供电公司邀请江西公司所属12个地市供电公司的有关人员,来到塘圳变电站参观考察,一睹江西第一座智能化改造变电站的新面貌。赣西供电员工用88天攻坚克难,为江西电网变电站智能化改造提供了宝贵的经验。


上一篇:自备电厂模式存软肋 需探索集约化科学供电
下一篇:海淀供电公司设智能电表咨询台

分享到:
收藏
相关推荐

国家能源局召开惠民生政策措施落实情况跟踪审计进点会

国家能源局召开惠民生政策措施落实情况跟踪审计进点会

8月22日,国家能源局召开稳增长、促改革、调结构、惠民生政策措施落实情况跟踪审计...[全文]

2014网络十大品牌评选--开始投票

2014网络十大品牌评选--开始投票

  目前,2014第二届电气行业网络十大品牌评选活动的活动报名环节正在火热进行中...[全文]
